Μετάθεση περίπου τριών μηνών στο χρονοδιάγραμμα ολοκλήρωσης του εθνικού υπερυπολογιστή «Δαίδαλος» αποφάσισε το ΕΔΥΤΕ (Εθνικό Δίκτυο Υποδομών Τεχνολογίας και Έρευνας), ο τεχνολογικός φορέας του υπουργείου Ψηφιακής Διακυβέρνησης που είναι υπεύθυνος για την ανάπτυξη κρίσιμων ψηφιακών υποδομών στη χώρα. Η απόφαση ελήφθη εξαιτίας καθυστέρησης στην ετοιμότητα των υποδομών του Κέντρου Δεδομένων στο Τεχνολογικό Πάρκο Λαυρίου. Το έργο υλοποιείται από τη Hewlett Packard Enterprise (HPE) Hellas, με βάση τη σύμβαση που υπεγράφη τον Μάρτιο του 2025. Περιλαμβάνει την προμήθεια, εγκατάσταση και θέση σε πλήρη λειτουργία του υπερυπολογιστικού συστήματος. Παράλληλα, το έργο καλύπτει την προμήθεια του απαραίτητου αποθηκευτικού εξοπλισμού, καθώς και την εγκατάσταση εξειδικευμένου λογισμικού που θα υποστηρίζει τη λειτουργία και τη διαχείριση του συστήματος.
Το αρχικό χρονοδιάγραμμα
Σύμφωνα με το αρχικό χρονοδιάγραμμα της σύμβασης, η συνολική διάρκεια υλοποίησης του έργου είχε οριστεί στους 12 μήνες. Στόχος ήταν η ολοκλήρωση της εγκατάστασης του εξοπλισμού και η έναρξη πιλοτικής λειτουργίας έως τα τέλη Μαρτίου του 2026. Πιο συγκεκριμένα, η εγκατάσταση του εξοπλισμού και του λογισμικού είχε προγραμματιστεί να ολοκληρωθεί έως τις 11 Μαρτίου 2026. Αμέσως μετά, θα ακολουθούσε η φάση της πιλοτικής λειτουργίας του συστήματος, η οποία θα πραγματοποιούνταν στο διάστημα από τις 11 έως τις 26 Μαρτίου 2026, ημερομηνία που αποτελούσε και το τελικό ορόσημο για την ολοκλήρωση της σύμβασης.
Ωστόσο, με πρόσφατη απόφαση του Διοικητικού Συμβουλίου του ΕΔΥΤΕ εγκρίθηκε τροποποίηση του χρονοδιαγράμματος του έργου. Με βάση τη νέα αυτή απόφαση, η φάση εγκατάστασης του εξοπλισμού μετατίθεται χρονικά και αναμένεται πλέον να ολοκληρωθεί έως τις 15 Ιουνίου 2026. Στη συνέχεια, η πιλοτική λειτουργία του υπερυπολογιστικού συστήματος προγραμματίζεται να πραγματοποιηθεί το διάστημα από τις 16 έως τις 30 Ιουνίου 2026. Ως αποτέλεσμα αυτής της αλλαγής, η συνολική διάρκεια υλοποίησης της σύμβασης επεκτείνεται από τους 12 μήνες σε περίπου 15 μήνες και πέντε ημέρες, μεταφέροντας την ολοκλήρωση του έργου από τον Μάρτιο στο τέλος Ιουνίου του 2026.
Οι αιτίες της καθυστέρησης

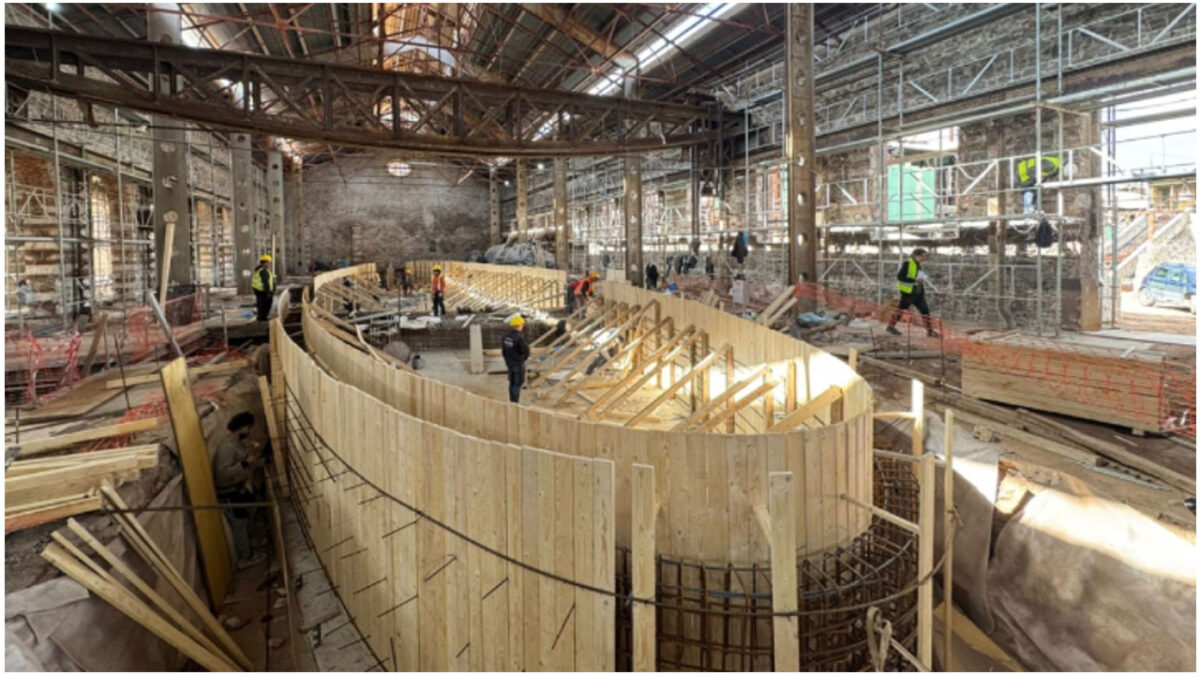

Η καθυστέρηση, σύμφωνα με την απόφαση του ΕΔΥΤΕ, δεν σχετίζεται με την πρόοδο της προμήθειας ή της κατασκευής του εξοπλισμού από τον ανάδοχο. Αντίθετα, οφείλεται στην ετοιμότητα των υποδομών του νέου κέντρου δεδομένων όπου θα εγκατασταθεί ο υπερυπολογιστής. Η εγκατάσταση του «Δαίδαλου» εξαρτάται άμεσα από την πρόοδο μιας παράλληλης σύμβασης που αφορά τις εργασίες διαμόρφωσης του κτιρίου και την εγκατάσταση του απαραίτητου ηλεκτρομηχανολογικού εξοπλισμού του data center. Συγκεκριμένα, για να μπορέσει να εγκατασταθεί και να λειτουργήσει ο υπερυπολογιστής, πρέπει πρώτα να έχουν ολοκληρωθεί βασικές τεχνικές υποδομές του κτιρίου. Μεταξύ αυτών περιλαμβάνονται τα συστήματα ηλεκτροδότησης, τα συστήματα ψύξης υψηλής απόδοσης, καθώς και ο υπόλοιπος κρίσιμος ηλεκτρομηχανολογικός εξοπλισμός που απαιτείται για τη λειτουργία ενός σύγχρονου κέντρου δεδομένων υψηλών απαιτήσεων. Οι υποδομές αυτές είναι απαραίτητες για να διασφαλιστεί η ασφαλής και απρόσκοπτη λειτουργία ενός υπερυπολογιστή τέτοιου μεγέθους και υπολογιστικής ισχύος.
Επιπλέον, απαιτείται η ολοκλήρωση ειδικών υποδομών δικτύωσης και ασφαλείας, ώστε το σύστημα να μπορεί να συνδεθεί με τα ευρωπαϊκά δίκτυα υπερυπολογιστών και να υποστηρίξει τη συνεργασία με ερευνητικά κέντρα και πανεπιστήμια σε όλη την Ευρώπη. Η διασφάλιση της αξιοπιστίας και της ενεργειακής επάρκειας του data center αποτελεί βασική προϋπόθεση για τη σταθερή λειτουργία του υπερυπολογιστή σε καθημερινή βάση. Χωρίς την ολοκλήρωση αυτών των κρίσιμων υποδομών δεν είναι εφικτή ούτε η εγκατάσταση του υπολογιστικού εξοπλισμού ούτε η έναρξη της δοκιμαστικής και πιλοτικής λειτουργίας του συστήματος. Για τον λόγο αυτό, στην απόφαση της ΕΔΥΤΕ επισημαίνεται ότι συντρέχουν σοβαροί και αντικειμενικοί λόγοι που καθιστούν αδύνατη την τήρηση του αρχικού χρονοδιαγράμματος παράδοσης του έργου.
Η σημασία του «Δαίδαλου»
Ο «Δαίδαλος» αποτελεί τον νέο ελληνικό υπερυπολογιστή υψηλών επιδόσεων και εντάσσεται στο ευρύτερο ευρωπαϊκό πρόγραμμα ανάπτυξης υπολογιστικών υποδομών EuroHPC, το οποίο στοχεύει στην ενίσχυση των δυνατοτήτων της Ευρώπης στον τομέα της υπερυπολογιστικής επιστήμης. Το σύστημα του υπερυπολογιστή θα αποτελέσει μία από τις σημαντικότερες ψηφιακές υποδομές της χώρας, καθώς θα υποστηρίξει προηγμένες εφαρμογές σε τομείς όπως η επιστημονική έρευνα, η τεχνητή νοημοσύνη, η κλιματική μοντελοποίηση, η ιατρική έρευνα και η ανάλυση μεγάλων δεδομένων.
Η λειτουργία του θα ενισχύσει σημαντικά τις δυνατότητες της ελληνικής ερευνητικής και ακαδημαϊκής κοινότητας, αλλά και των επιχειρήσεων που δραστηριοποιούνται σε τομείς υψηλής τεχνολογίας, συμβάλλοντας παράλληλα στην ενίσχυση της ψηφιακής και ερευνητικής ανταγωνιστικότητας της χώρας σε ευρωπαϊκό επίπεδο.
